Bitácora de obra: ejemplos de notas de apertura, avance, instrucción, incidencia y cierre
Saber qué es una bitácora ayuda, pero lo que más se busca es verla escrita. Aquí tienes cinco notas completas de una misma obra ficticia, en orden cronológico, con los campos del formato: número, fecha, tipo, descripción y quién firma. Cópialas como modelo, cambia los datos por los tuyos y evita los errores que se repiten en casi toda obra. Todo lo que ves son datos inventados, y esto no es asesoría legal. Si primero necesitas el concepto, lee la guía de bitácora de obra.
Las notas de abajo pertenecen a una sola obra inventada: la ampliación de una bodega industrial en un municipio imaginario. Los nombres, el número de contrato, las fechas, los volúmenes y los planos son ficticios y están ahí solo para mostrar la estructura. Si los copias, sustitúyelos todos. Lo que sí es real es el patrón: cada nota lleva número consecutivo, fecha, tipo, una descripción con datos que se puedan comprobar y la firma de quien corresponde.
Usamos los cargos de obra pública: el superintendente de construcción representa al contratista y el residente de obra representa a la dependencia o al cliente; el supervisor externo firma solo si existe en tu contrato. En obra privada los nombres cambian con frecuencia, así que ajusta los cargos a lo que diga tu contrato.
Datos de la obra ficticia usada en todos los ejemplos
Datos de la obra ficticia usada en todos los ejemplos
Dato
Valor ficticio
Obra
Ampliación de bodega industrial "Los Cedros" (ficticia)
Contrato
EJ-0001/2026 (inventado)
Contratista
Constructora Ejemplo S.A. de C.V. (ficticia)
Superintendente de construcción (contratista)
Ing. Laura Méndez Ríos
Residente de obra (dependencia o cliente)
Ing. Carlos Ortega Vidal
Supervisor externo
Arq. Teresa Salgado Pineda
Inicio y término programados
2 de marzo de 2026 y 25 de septiembre de 2026
Ejemplo de nota de apertura de bitácora de obra
La nota de apertura es la primera de la bitácora y fija las reglas del juego: qué obra es, quién puede anotar y firmar, cuándo empieza y termina y en qué documentos se apoya. Si te preguntas cómo se abre una bitácora de obra (en el lenguaje de obra, «aperturar»), es con esta nota, firmada por las partes. En obra pública federal la apertura se hace en la BEOP, no en papel. Este modelo sirve para ver qué contenido debe llevar.
Nota 1 · Apertura
Número: 1
Fecha: 2 de marzo de 2026
Tipo: Apertura
Descripción: Se abre la bitácora de la obra "Ampliación de bodega industrial Los Cedros", contrato EJ-0001/2026, ubicada en el predio de ejemplo, calle Ficticia 100. Plazo contractual: del 2 de marzo al 25 de septiembre de 2026. Alcance general: cimentación, estructura metálica, muro perimetral, losa de piso, instalaciones eléctrica e hidrosanitaria y acabados de la ampliación, conforme a los planos y al catálogo de conceptos del contrato. Personas autorizadas para anotar y firmar: por el contratista, la Ing. Laura Méndez Ríos, superintendente de construcción; por la dependencia o cliente, el Ing. Carlos Ortega Vidal, residente de obra; como supervisora externa, la Arq. Teresa Salgado Pineda. Se entrega al contratista el sitio de los trabajos libre de ocupantes. Las notas se numerarán de forma consecutiva y no se dejarán espacios en blanco.
Referencias: contrato EJ-0001/2026; planos generales A-01 a A-12 y E-01 a E-06 (ficticios); programa de obra aprobado.
Firman: superintendente de construcción (contratista), residente de obra (dependencia o cliente) y supervisora externa. Cada uno con nombre, firma y fecha.
Ejemplo de nota de avance
La nota de avance es la que más vas a escribir. Su valor está en los datos: frente de trabajo, actividad, volumen, personal, equipo y clima. Compárala con "se avanzó en la losa": la primera sirve para respaldar una estimación; la segunda no prueba nada.
Nota 14 · Avance
Número: 14
Fecha: 19 de marzo de 2026
Tipo: Avance
Descripción: Frente de cimentación, ejes A a D. Se completó el armado de acero de las zapatas Z-5 a Z-8 y se colaron las zapatas Z-5 y Z-6 con concreto premezclado, 14 m³ en total, de 7:30 a 11:00 h. Se tomaron muestras de concreto para ensaye, que se entregarán al laboratorio contratado. Las zapatas Z-7 y Z-8 quedan listas para colar al día siguiente. Clima: mañana despejado y tarde parcialmente nublada, sin afectación a los trabajos. Personal en obra: 1 topógrafo, 2 fierreros, 4 albañiles y 6 ayudantes. Equipo: 1 retroexcavadora operando 5 horas y 1 vibrador de concreto operando 3 horas.
Referencias: plano E-02 (cimentación); nota 12 del 17 de marzo (autorización de armado).
Firman: superintendente de construcción (contratista) y residente de obra (dependencia o cliente), cada uno con nombre, firma y fecha. El supervisor externo firma de enterado si el contrato lo pide.

Primera página del formato descargable; la maquinaria, las referencias y las firmas van en la segunda.
Ejemplo de nota de instrucción
Una instrucción es una orden o una aclaración que alguien con atribución da al contratista. Quien la emite firma; quien la recibe firma de enterado. Lo más importante es dejar escrito qué se ordena, con qué referencia y qué consecuencia puede tener en alcance, costo o plazo, aunque la respuesta sea "ninguna". Una orden verbal que cambia el alcance y no queda en una nota suele ser una fuente de disputas.
Nota 15 · Instrucción
Número: 15
Fecha: 20 de marzo de 2026
Tipo: Instrucción
Descripción: El residente de obra instruye al contratista reubicar el registro eléctrico RE-3 a 1.20 m hacia el eje B, para ajustarlo a la revisión B del plano E-03, que sustituye a la revisión A. El contratista no deberá ejecutar nuevas obras sobre la ubicación anterior. Plazo para atender la instrucción: 3 días naturales. El contratista indicará por nota, en un máximo de 2 días naturales, si esta instrucción tiene impacto en costo o plazo y lo sustentará. Mientras tanto, los trabajos del frente eléctrico continúan en las zonas no afectadas.
Referencias: plano E-03 revisión B; oficio ficticio DEP-045/2026 que remite la revisión.
Firman: residente de obra (dependencia o cliente), quien emite; superintendente de construcción (contratista), quien firma de enterado, con fecha. La supervisora externa firma si participa en la revisión.
Ejemplo de nota de incidencia
La incidencia documenta algo que no estaba previsto: un hallazgo en el terreno, un accidente, una lluvia que detiene los trabajos o una falta de material. Debe responder qué pasó, cuándo y dónde, quién estaba, qué impacto tiene y qué se hizo en el momento. Las fotos y los oficios son la evidencia, y conviene citarlos en la nota.
Nota 22 · Incidencia
Número: 22
Fecha: 24 de marzo de 2026
Tipo: Incidencia
Descripción: Durante la excavación de la zanja para la red de agua del eje D, a las 9:40 h, a 1.10 m de profundidad, se encontró una tubería de agua que no aparece en los planos del proyecto. Se suspendieron de inmediato los trabajos en un tramo de 6 m alrededor del hallazgo, se acordonó la zona y se avisó al residente de obra. Personal presente: 4 albañiles, 2 ayudantes y 1 operador de retroexcavadora; no hubo lesionados ni afectación al servicio de la nave existente. Se tomaron fotografías con fecha y hora del hallazgo. Impacto preliminar en el plazo: frente del eje D detenido por lo menos hasta que la dependencia informe si la tubería está en uso. Acciones inmediatas: el equipo y el personal se reasignaron al frente del eje A, sin pérdida de jornada. Se solicita por oficio la definición de la dependencia.
Referencias: plano E-01; fotografías del 24 de marzo; oficio ficticio EJ-007/2026 del contratista.
Firman: superintendente de construcción (contratista), quien detecta y reporta; residente de obra (dependencia o cliente), quien firma de enterado, con fecha; supervisora externa si estuvo presente.
Ejemplo de nota de cierre de bitácora de obra
La nota de cierre es la última. Declara la fecha real de terminación, resume el estado final, lista los pendientes si los hay y deja constancia de que no se anotará nada más. Se redacta cuando la obra se entregó y recibió, o cuando termina el contrato, según tu caso. Si tu pregunta es cómo hacer un cierre de bitácora de obra, el modelo siguiente muestra qué incluye.
Nota 168 · Cierre
Número: 168
Fecha: 25 de septiembre de 2026
Tipo: Cierre
Descripción: Se hace constar que los trabajos del contrato EJ-0001/2026 se concluyeron el 22 de septiembre de 2026, tres días antes de la fecha programada de término. El 24 de septiembre se levantó el acta de entrega-recepción ficticia AER-01. Quedan dos pendientes menores sin afectación al uso de la obra: retoque de pintura en el muro del eje C y ajuste de una puerta de acceso. El contratista los atenderá en un plazo de 10 días naturales y los reportará por oficio. Desde esta fecha no se admiten más anotaciones, y los espacios restantes de la hoja se cancelan con una línea. La bitácora se conserva en el expediente de la obra.
Referencias: acta AER-01 del 24 de septiembre de 2026; notas 1 a 167; oficios y planos "como se construyó" ficticios.
Firman: superintendente de construcción (contratista) y residente de obra (dependencia o cliente), más la supervisora externa si participó. Cada uno con nombre, firma y fecha.
Errores al redactar notas y cómo corregirlos
Estos errores se repiten en muchas obras. La mayoría se evitan con un hábito: anotar el mismo día, con datos y con la firma de quien estuvo presente.
Errores comunes al redactar notas de bitácora y su corrección
Errores comunes al redactar notas de bitácora y su corrección
Error común
Por qué es un problema
Cómo corregirlo
Redactar "se trabajó en cimentación"
No hay frente, volumen ni fecha comprobable, así que no sirve para sustentar una estimación
Anota frente, actividad, cantidad y horas, como en la nota 14
Dar una instrucción verbal y no anotarla
Si cambia el alcance, el costo o el plazo, no queda prueba de quién la dio
Escribe una nota de instrucción con referencia al plano y firma de enterado
Llenar la bitácora al final de la semana
Se olvidan horas, cantidades y causas de los atrasos
Anota el mismo día; si no puedes, deja al menos los datos clave y complétalos al día siguiente en una nota nueva
Cómo llenar una nota de bitácora de obra, paso a paso
Si ya viste los modelos y quieres una secuencia para aplicar en cualquier nota, esta es la ruta corta. Los campos coinciden con el formato descargable de esta página.
1Escribe el número consecutivo y la fecha de la nota.
2Marca el tipo: apertura, avance, instrucción, incidencia o cierre.
3Registra el clima de la mañana y de la tarde, y si afectó los trabajos (horas y motivo).
4Redacta la descripción con hechos medibles: frente, actividad, cantidad, hora y quién lo ordenó.
5Captura el personal y la maquinaria en obra, con su cantidad, frente y estado.
6Cita las referencias: planos, especificaciones, notas anteriores y oficios.
El formato descargable tiene los mismos campos que usan los ejemplos. El PDF ocupa dos páginas por nota e incluye los datos de la obra, el número de nota y la fecha, el tipo de nota, el clima por turno, la descripción, el personal en obra, la maquinaria y el equipo, las referencias y las firmas. Hay espacio para los tres firmantes: el superintendente de construcción (contratista), el residente de obra (dependencia o cliente) y, si aplica, el supervisor externo. Es gratis y puedes modificarlo.
Descarga gratis
Formato de bitácora de obra
Gratis para usar y modificar. Descarga directa, sin correo y sin cuenta.
Elige PDF si vas a imprimir y llenar a mano, Word si quieres adaptarlo al contrato y Excel si prefieres capturar en una hoja. Si tu obra es pública, recuerda que el formato no sustituye a la BEOP.
Un apoyo para tu registro diario
La bitácora cuenta lo que se acordó y se ejecutó; las fotos del día ayudan a recordarlo con detalle. ConstruLog es una app para documentar la obra con fotos desde el celular. Puede redactar un borrador de registro diario a partir de las fotos del día, y lo revisas y editas antes de usarlo. Ese borrador te sirve como apoyo para escribir tus notas, pero no sustituye la bitácora oficial cuando el contrato la exige. Puedes ver cómo luce un reporte en el reporte de ejemplo, saber cómo se usa la IA en cómo funciona la IA o consultar los precios.

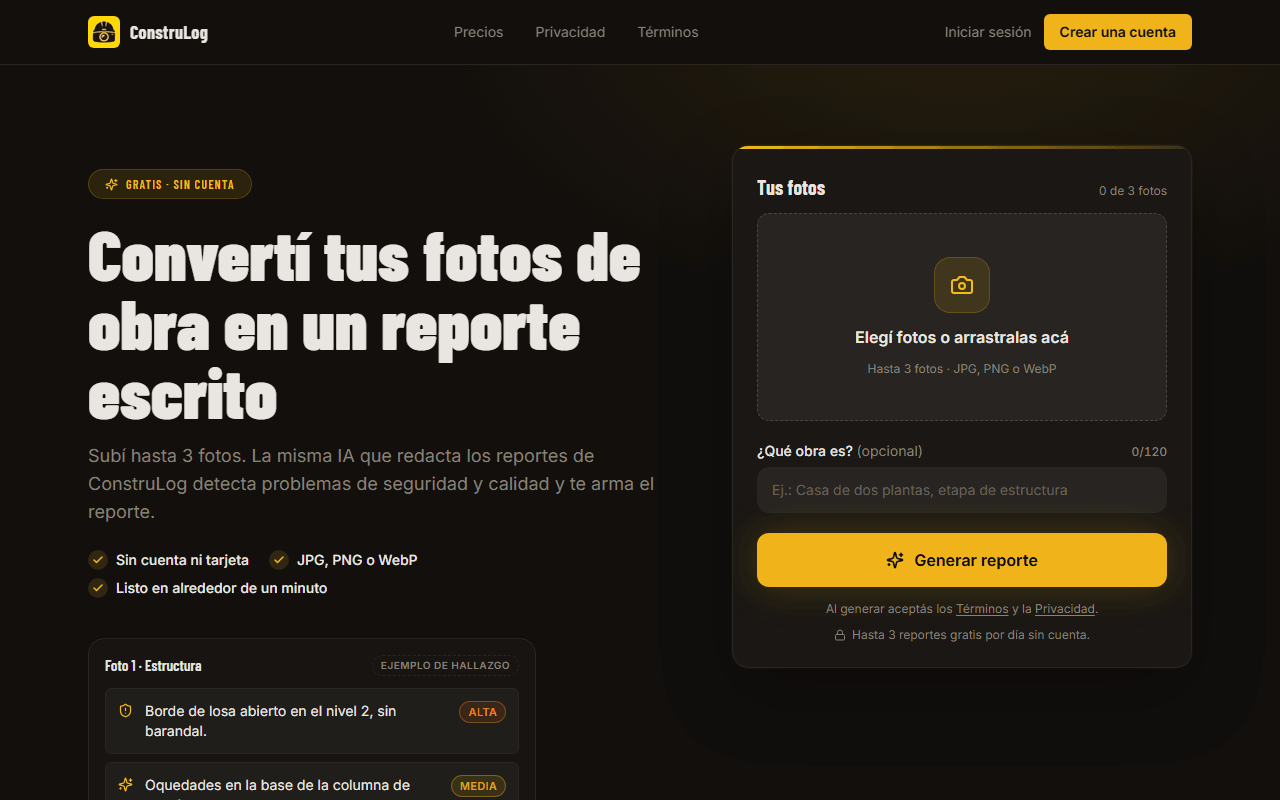

Pantalla para probar el generador de reportes sin crear una cuenta.
Preguntas frecuentes
¿Dónde puedo ver un ejemplo de bitácora de obra?
En esta página hay cinco notas completas y ficticias de una misma obra: apertura, avance, instrucción, incidencia y cierre, con número, fecha, tipo, descripción y firmantes. Puedes copiarlas como modelo y sustituir los datos por los tuyos.
¿Cómo se hace la apertura de una bitácora de obra?
Se abre con una primera nota firmada por las partes que indica la obra y el contrato, quién puede anotar y firmar, las fechas de inicio y término, el alcance general y los documentos de referencia. En obra pública federal se hace en la BEOP. Arriba tienes un ejemplo de nota de apertura.
¿Qué debe llevar una nota de apertura?
Normalmente lleva datos de la obra y del contrato, nombres y cargos de las personas autorizadas, fechas de inicio y término, alcance general y las referencias a planos y programa. Revisa siempre lo que pida tu contrato; esto no es asesoría legal.
¿Cómo se llena una bitácora de obra?
Anota número y fecha, marca el tipo de nota, registra el clima, describe los hechos con datos medibles, captura personal y equipo, cita las referencias y firma por las partes. Los errores se corrigen con una nota nueva, sin tachar.
¿Cómo se hace el cierre de una bitácora de obra?
Con una última nota que indica la fecha real de terminación, el estado final, los pendientes y la referencia al acta de entrega, y que declara que ya no se harán más anotaciones. Los espacios sobrantes se cancelan y firman las partes.
¿Qué tipos de nota existen en una bitácora de obra?
Los más comunes son apertura, avance, instrucción, incidencia y cierre. Cada una tiene un fin distinto y suele firmarla una persona o ambas partes, según el caso y el contrato.
¿Quién firma las notas de la bitácora?
En obra pública, normalmente el superintendente de construcción por el contratista y el residente de obra por la dependencia o cliente, y un supervisor externo si el contrato lo prevé. En obra privada los cargos pueden llamarse distinto, así que usa los de tu contrato.
¿Hay un ejemplo de bitácora de obra en PDF o Word para descargar?
Sí. En esta página puedes descargar gratis el formato de bitácora de obra en PDF, Word y Excel, con espacio para tres firmantes. Los ejemplos de arriba muestran cómo llenarlo.
